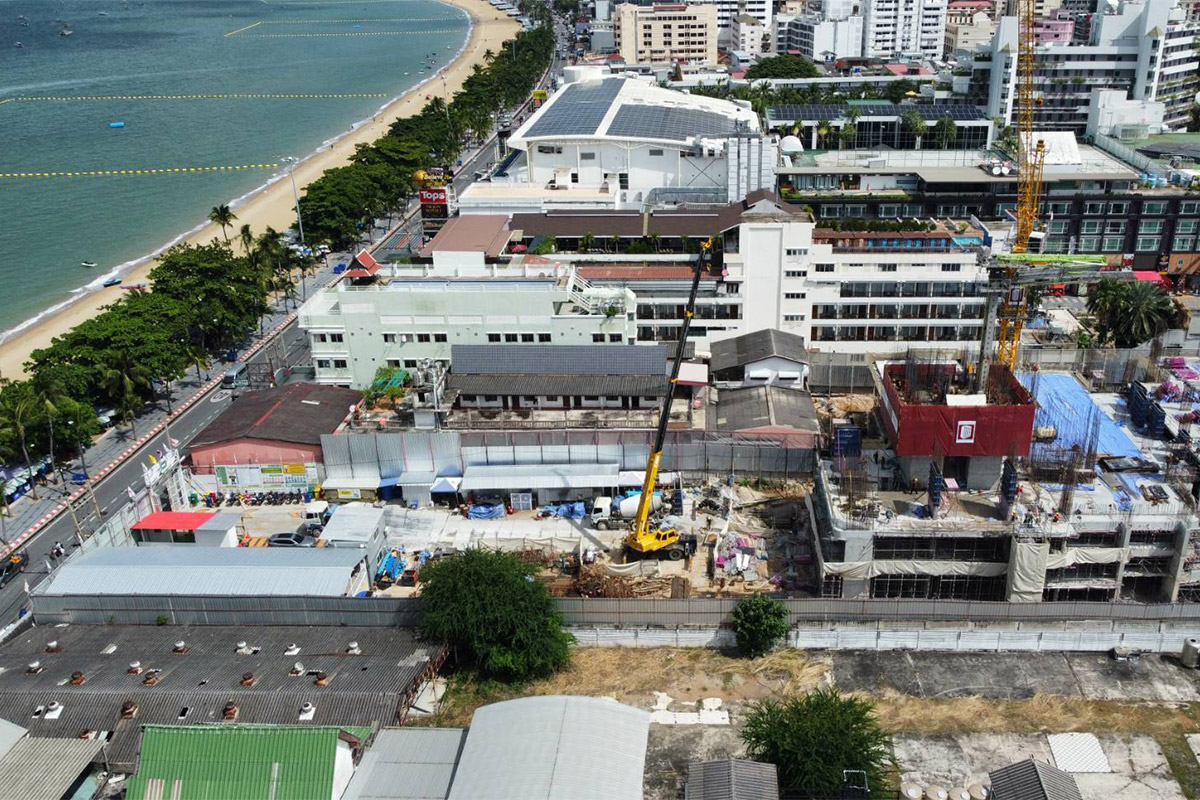

PTY Residence Sai 1

预计2027-05完工
  • 已通过EIA环境影响评估
  • 已获得施工建筑许可

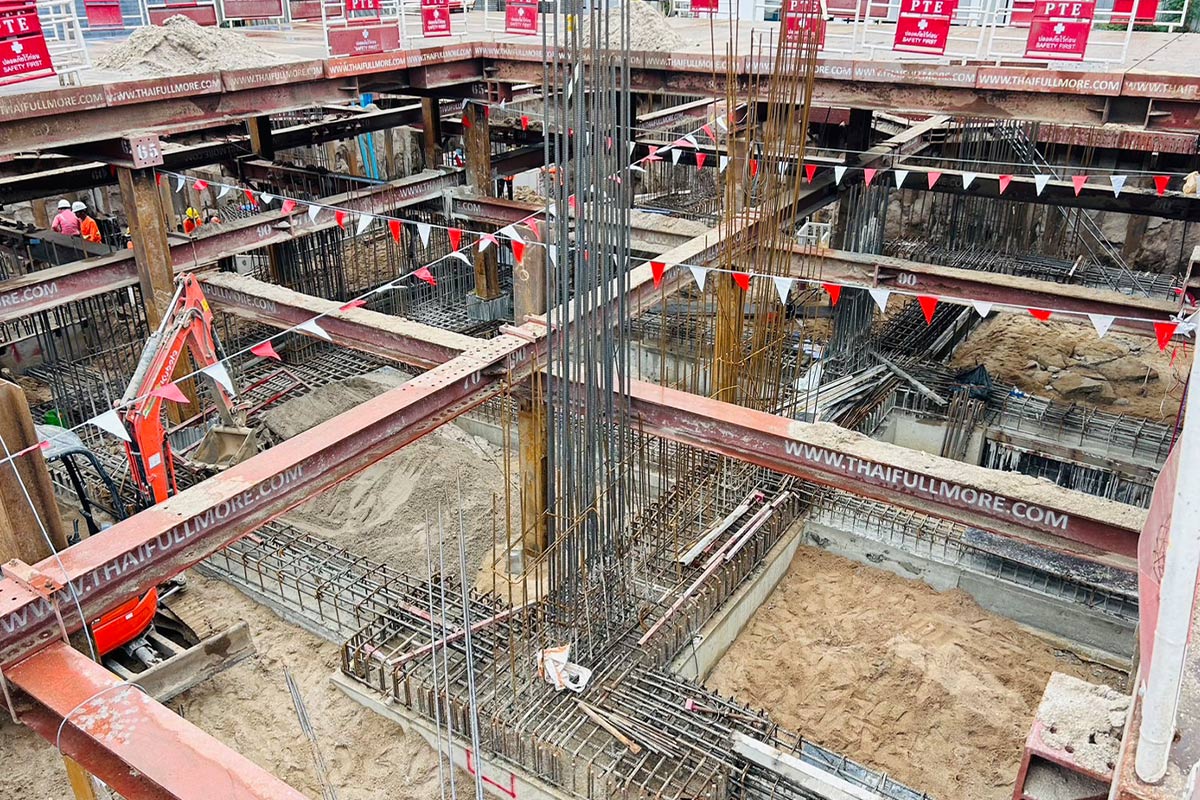

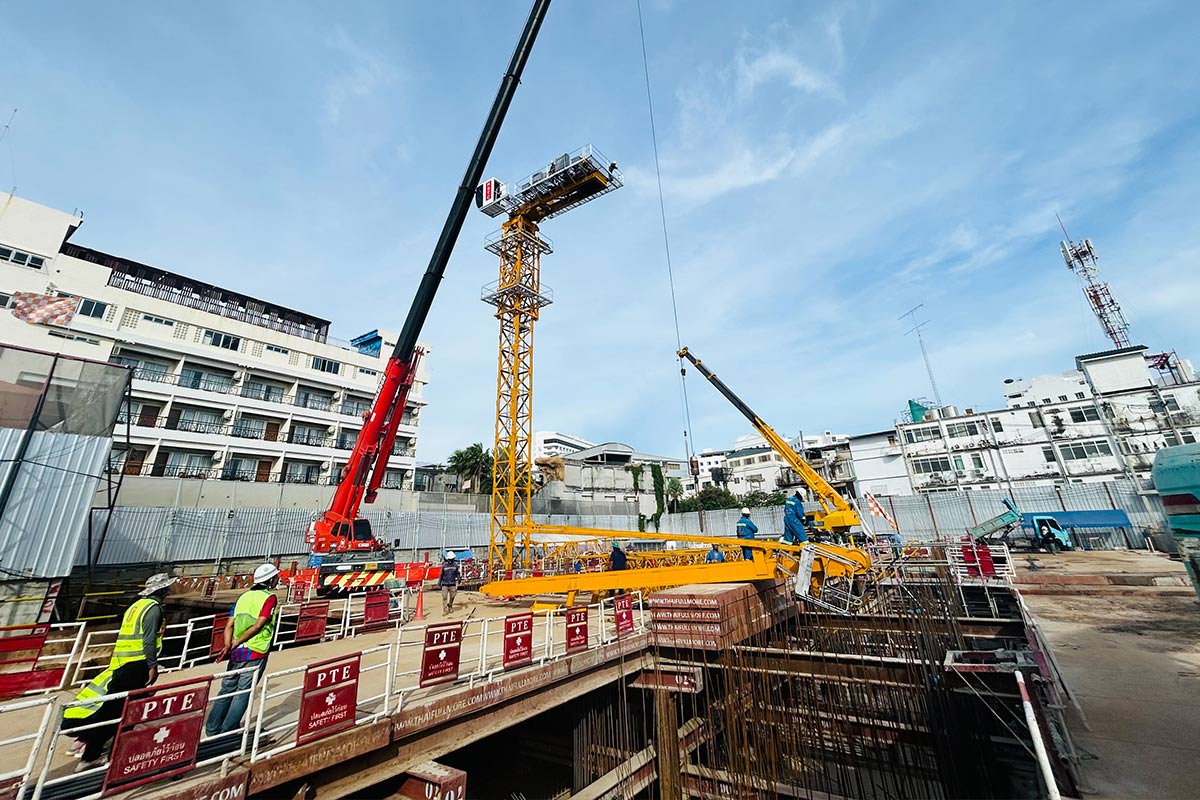

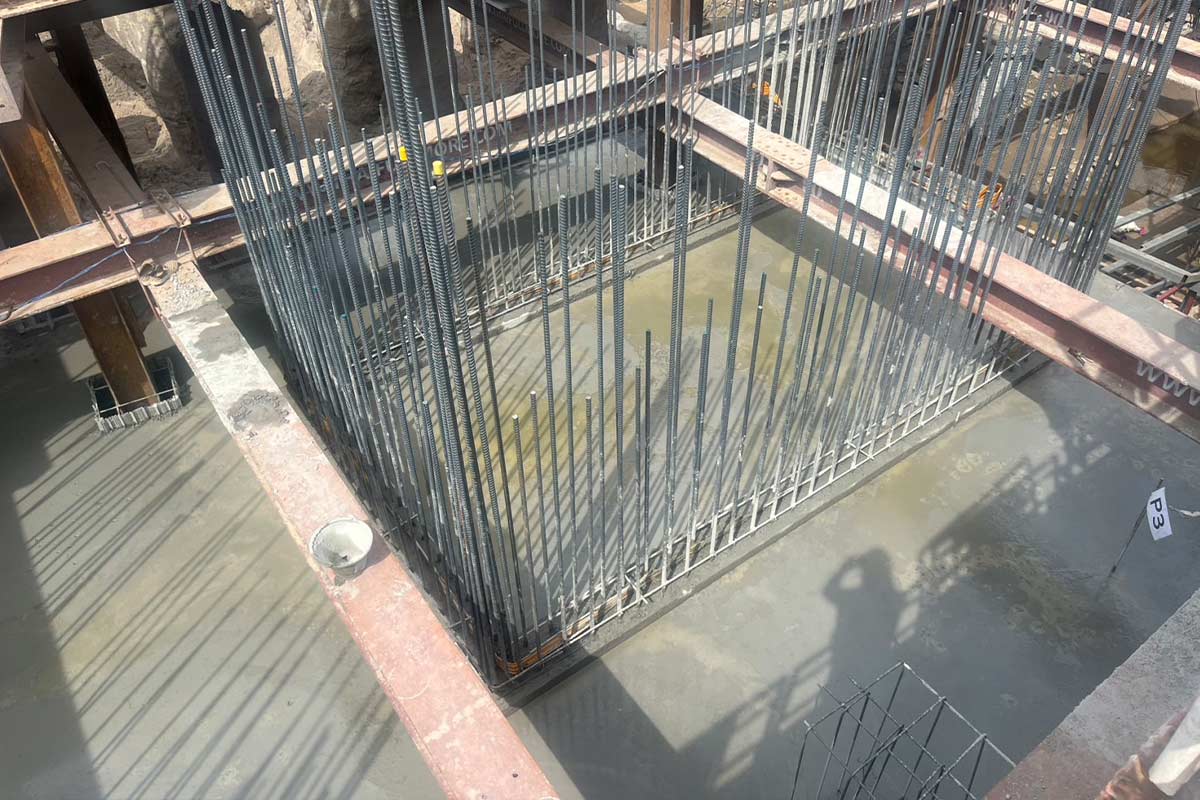

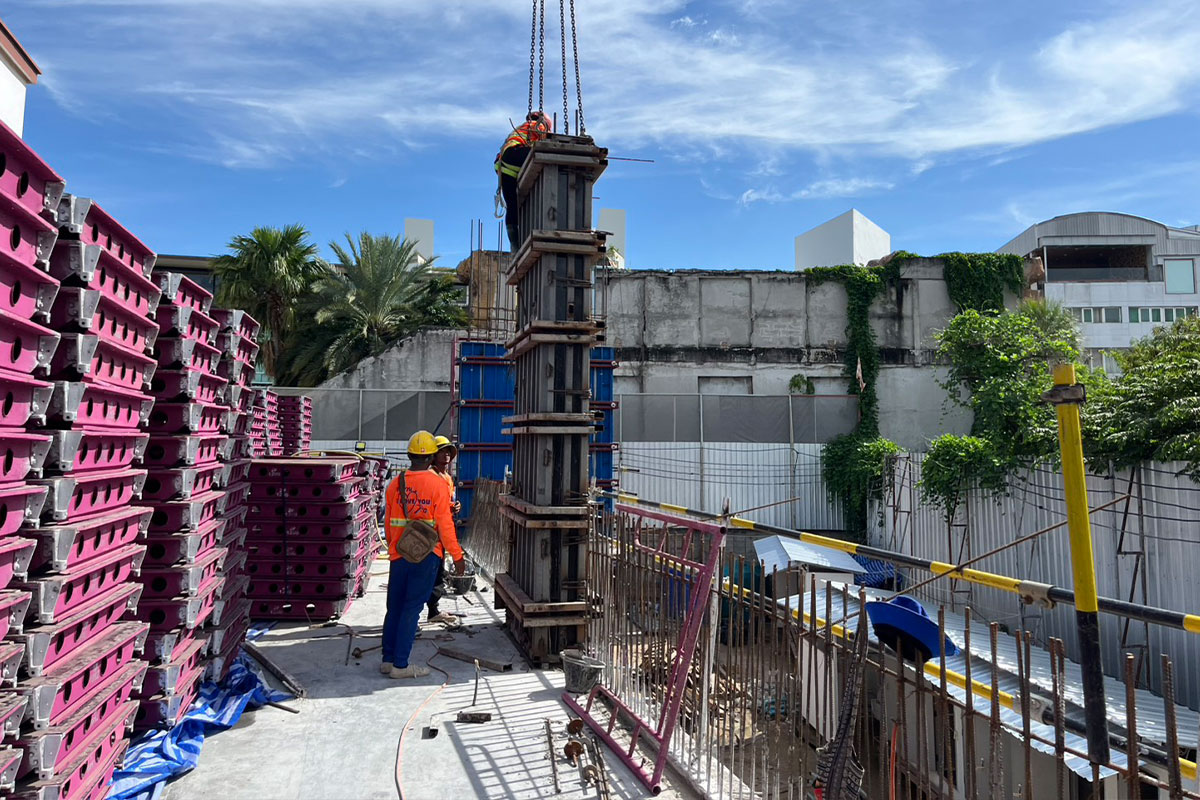

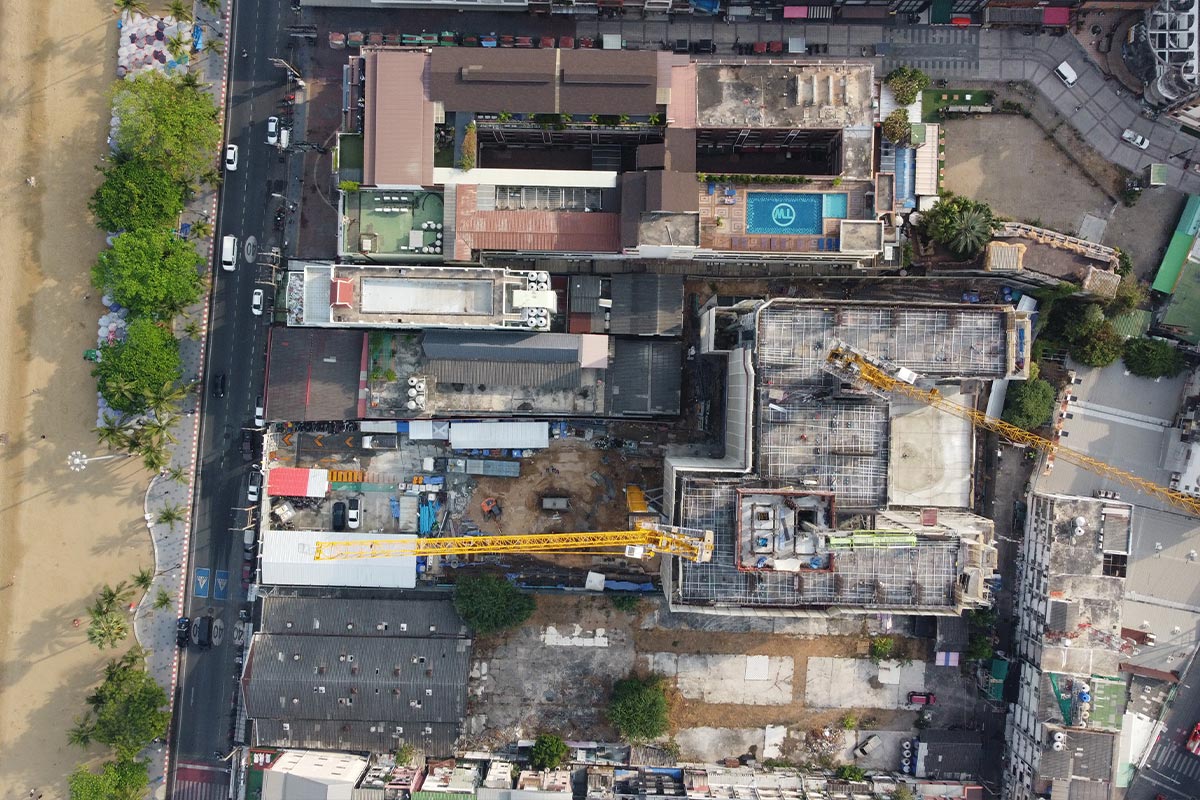

  • 结构工程

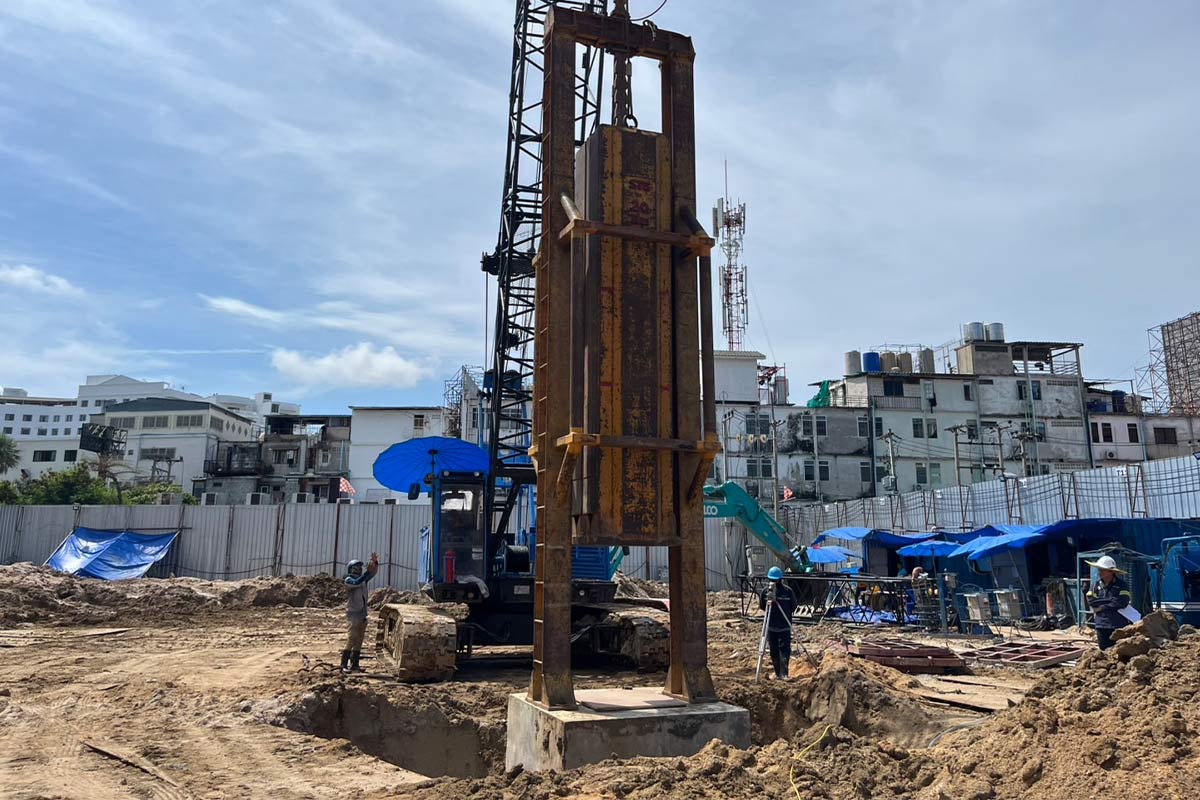

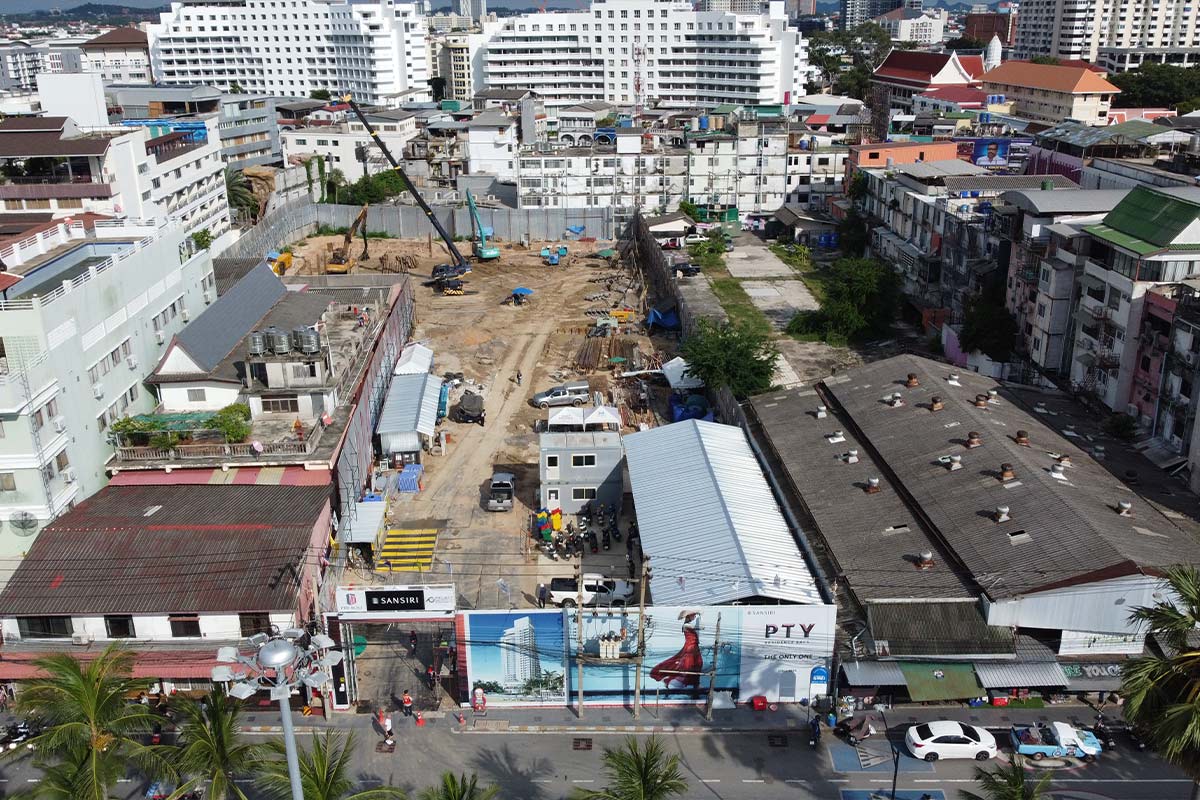

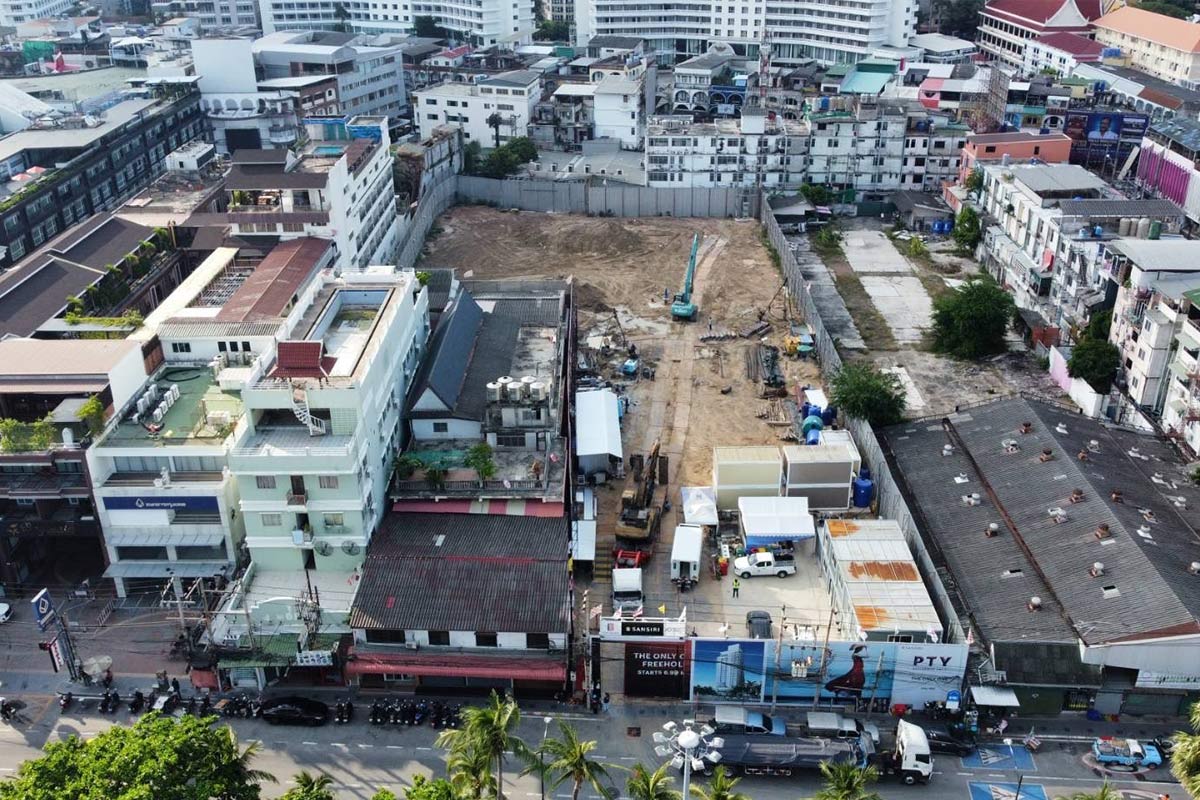

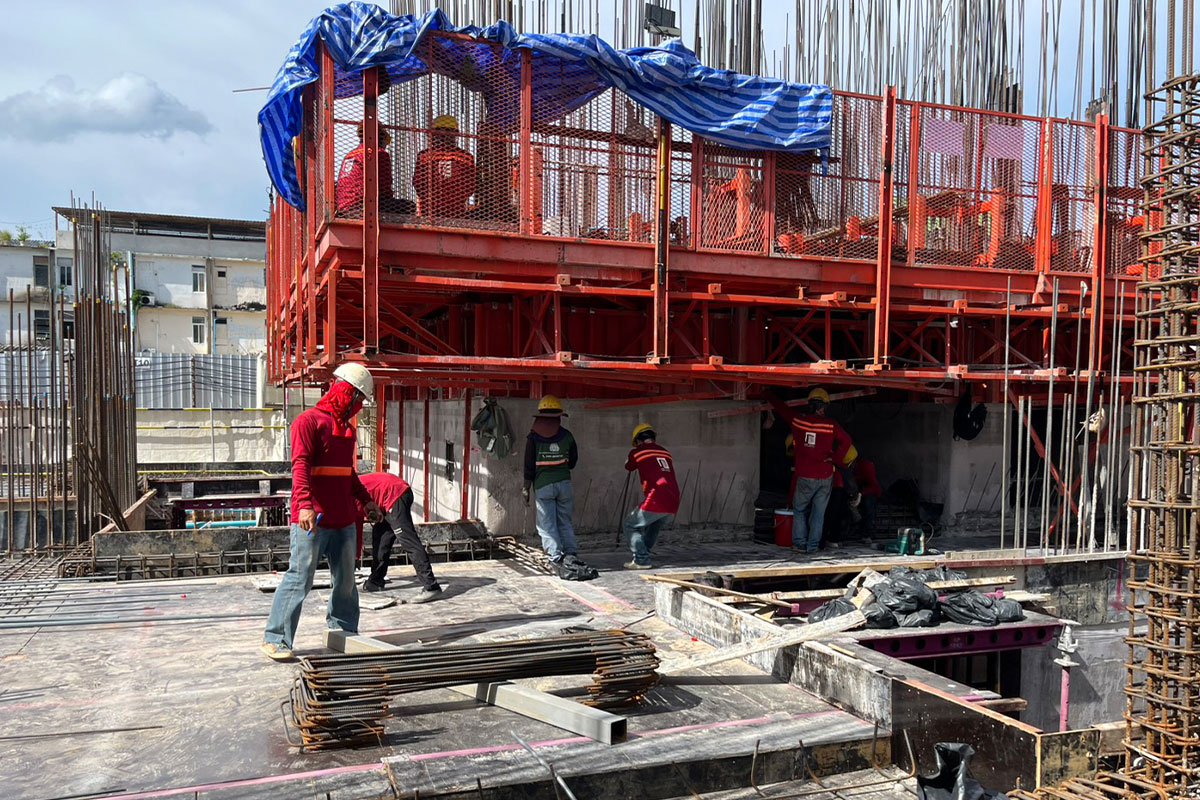

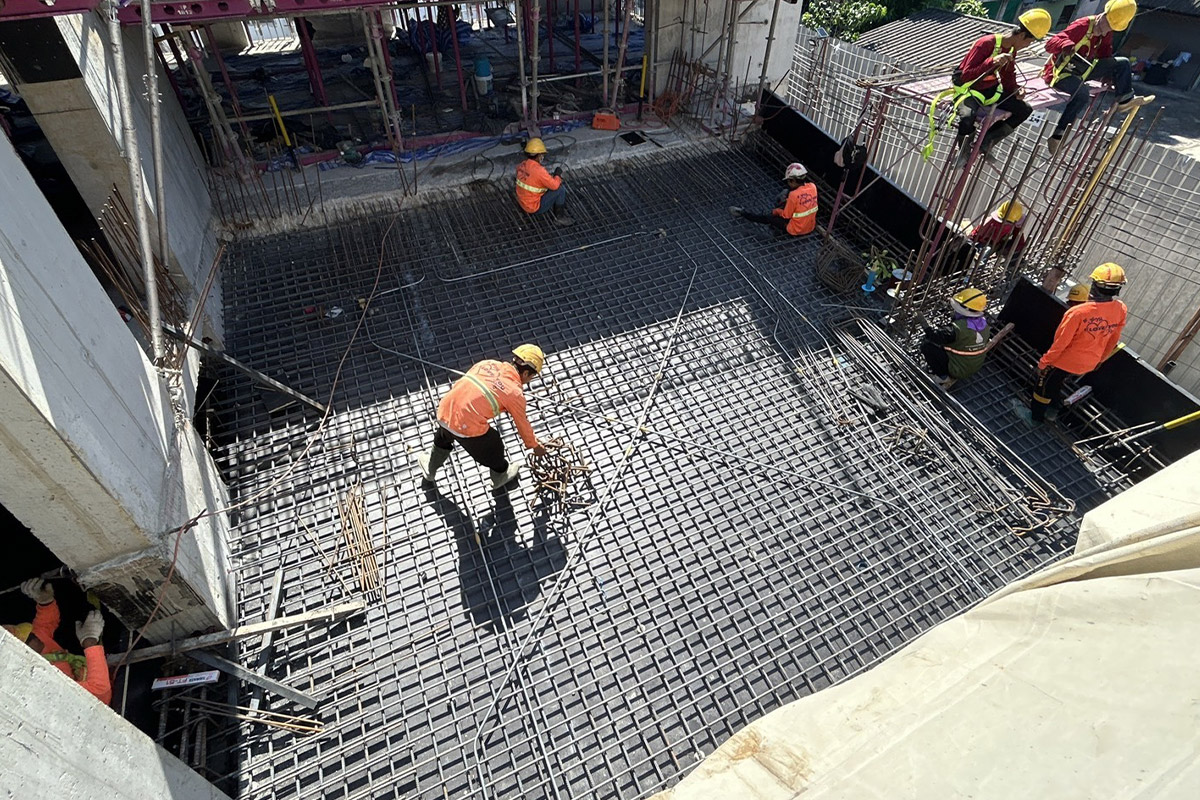

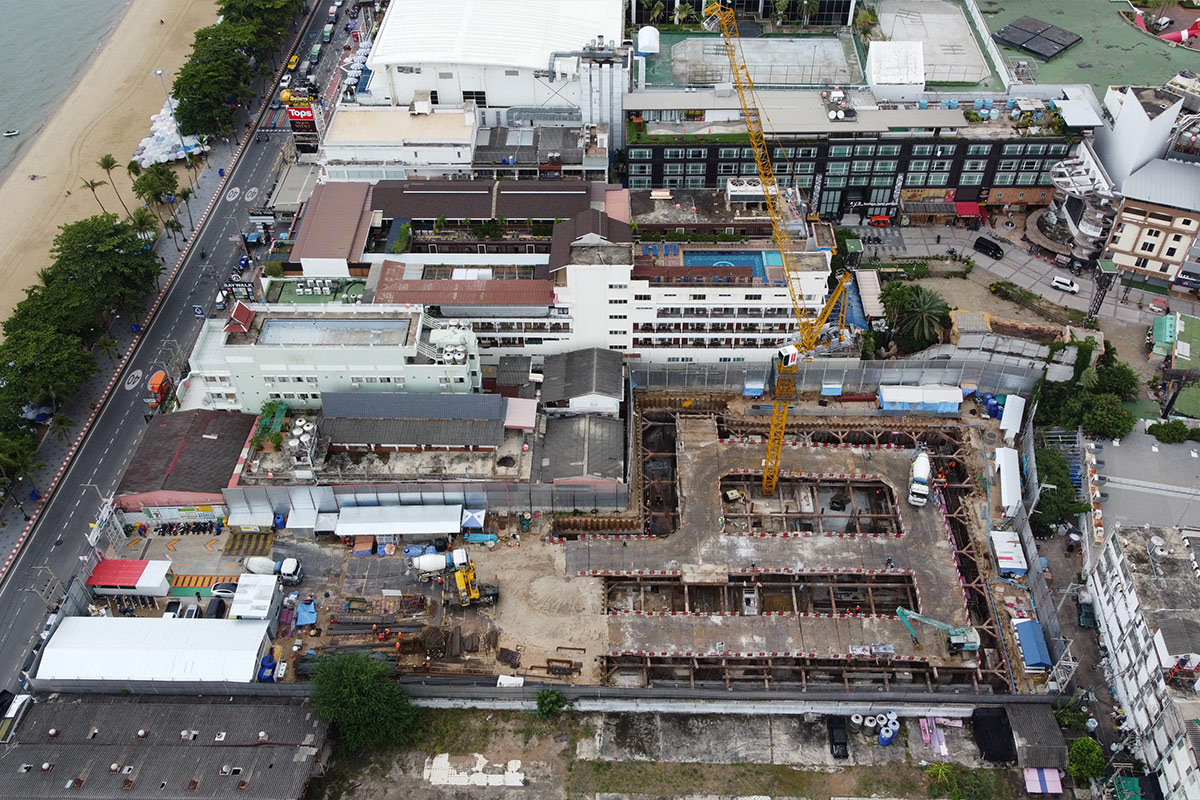

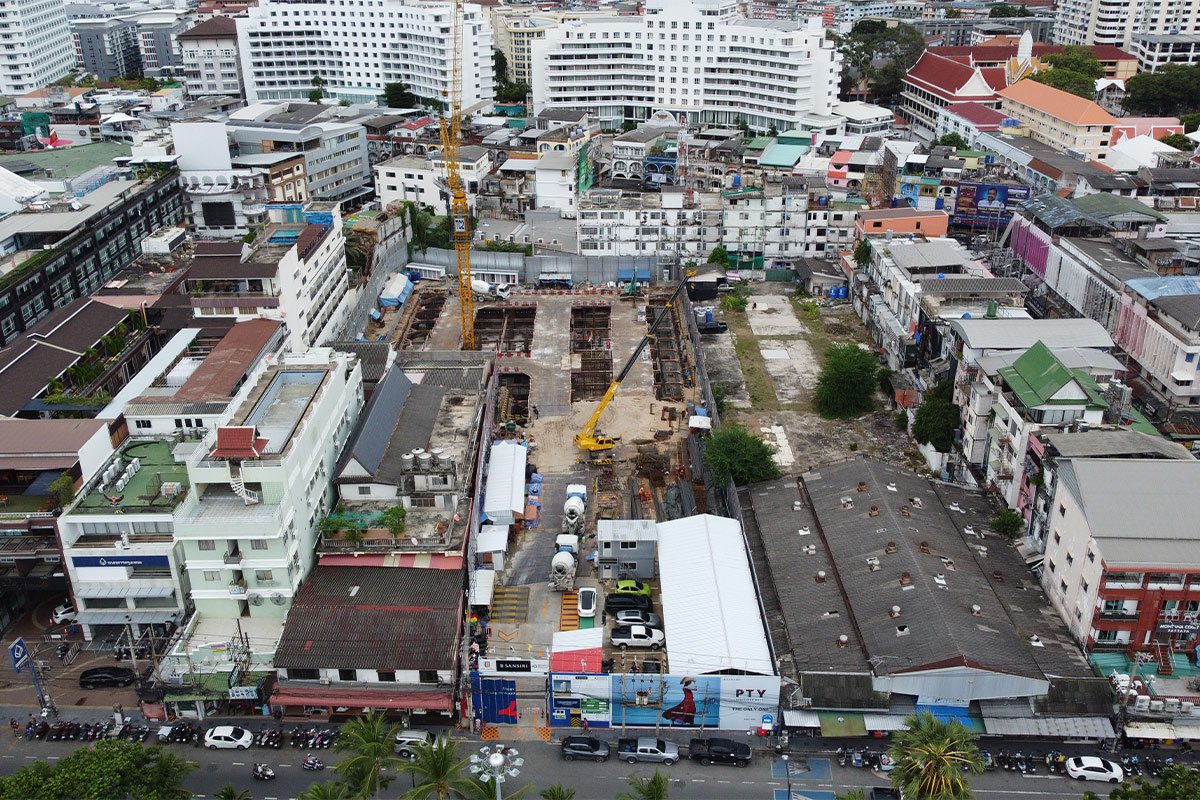

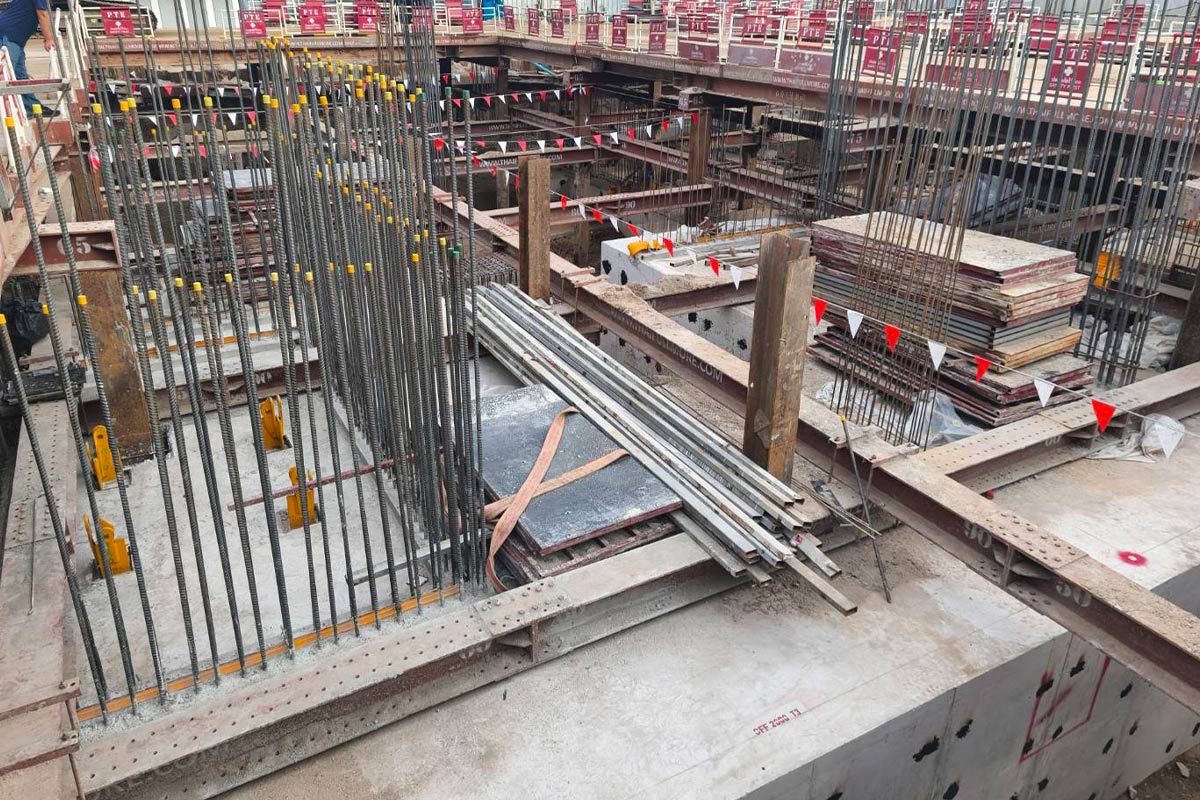

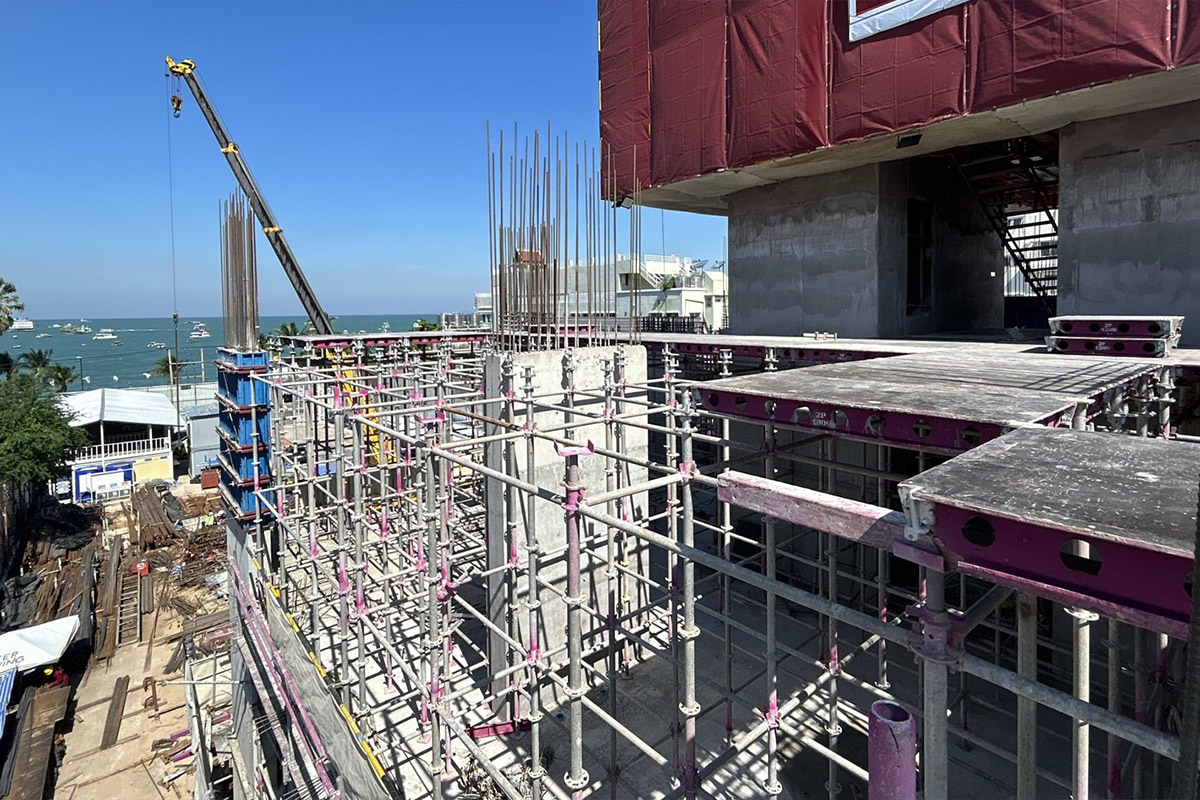

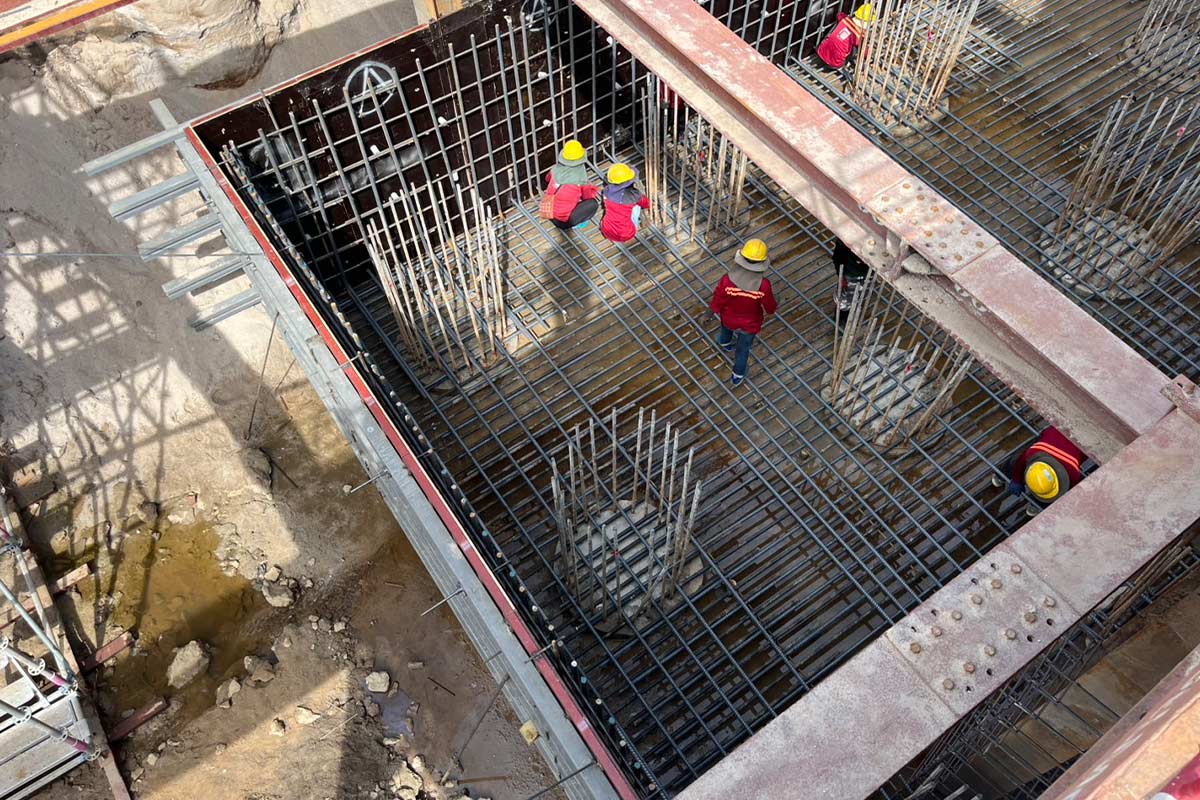

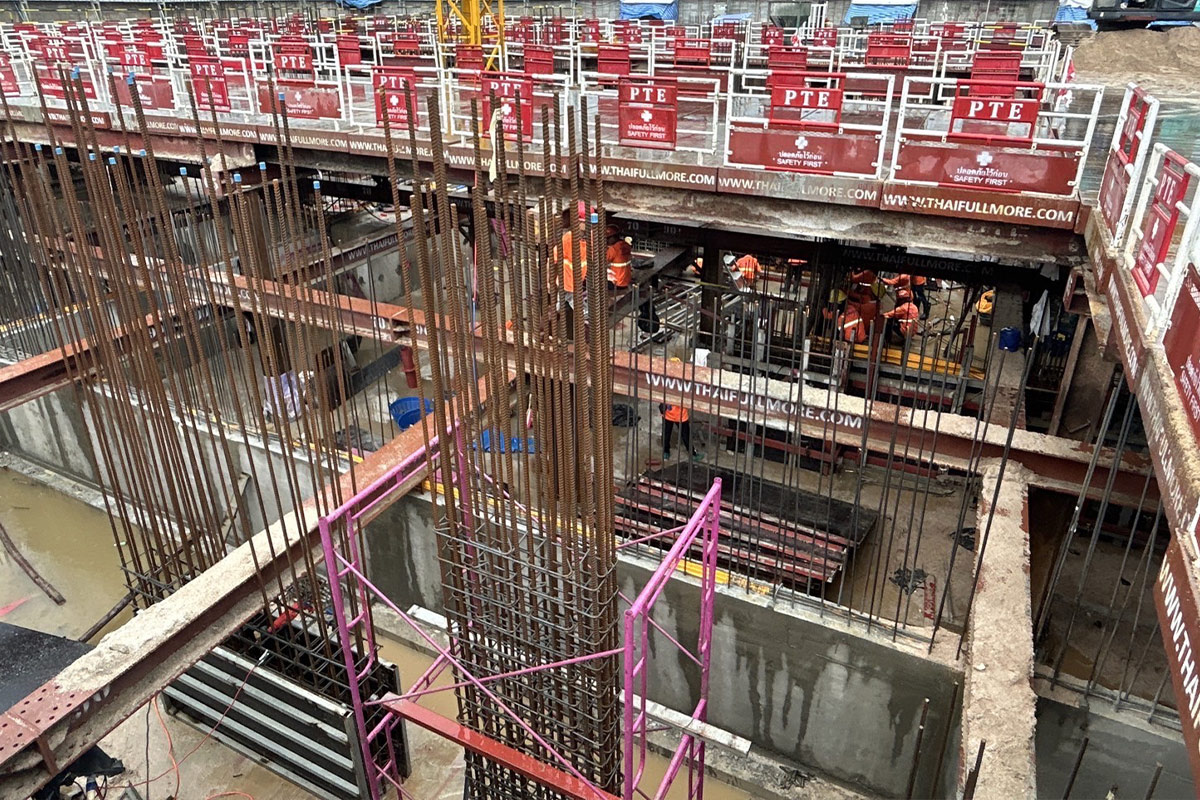

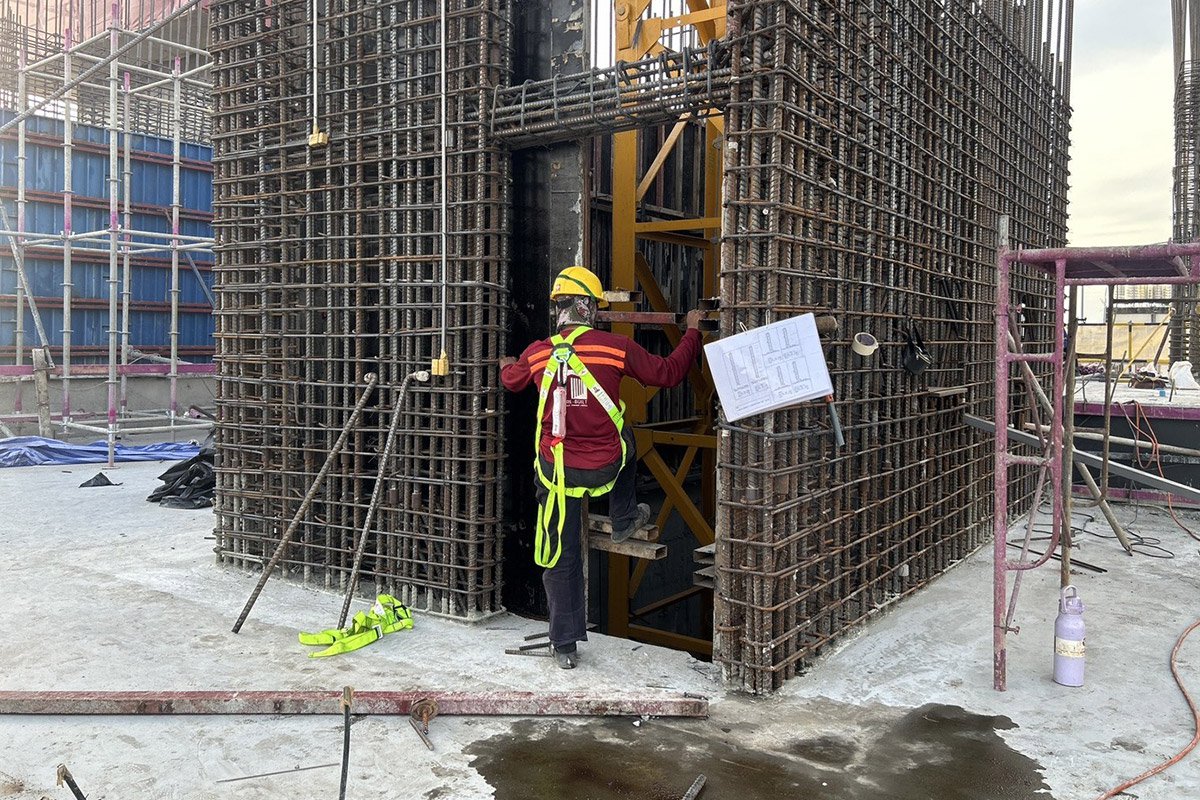

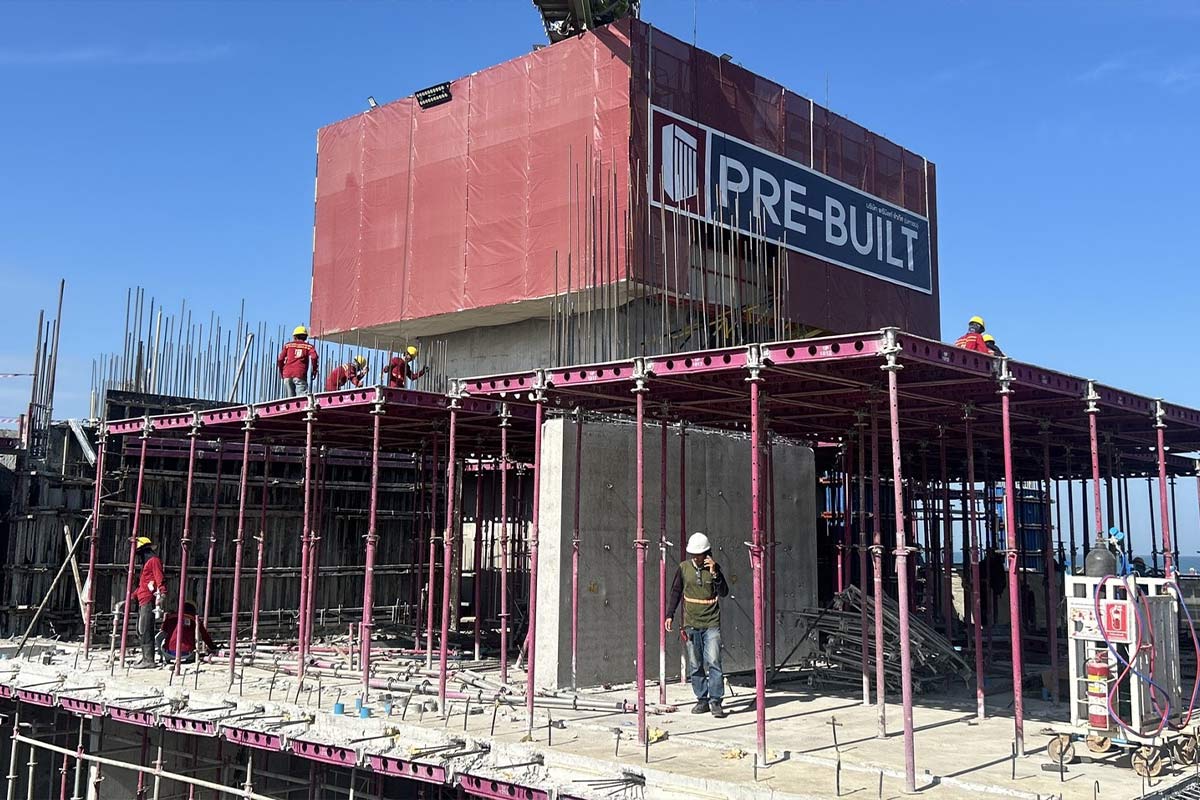

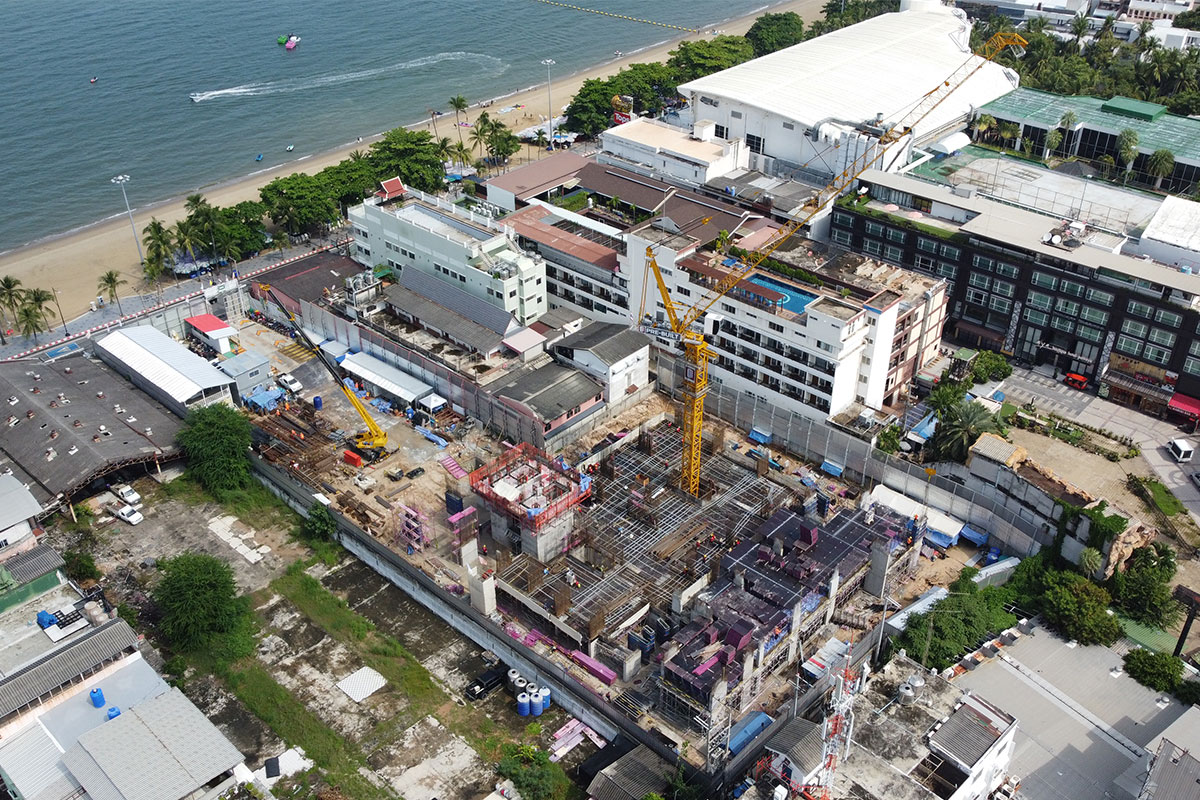

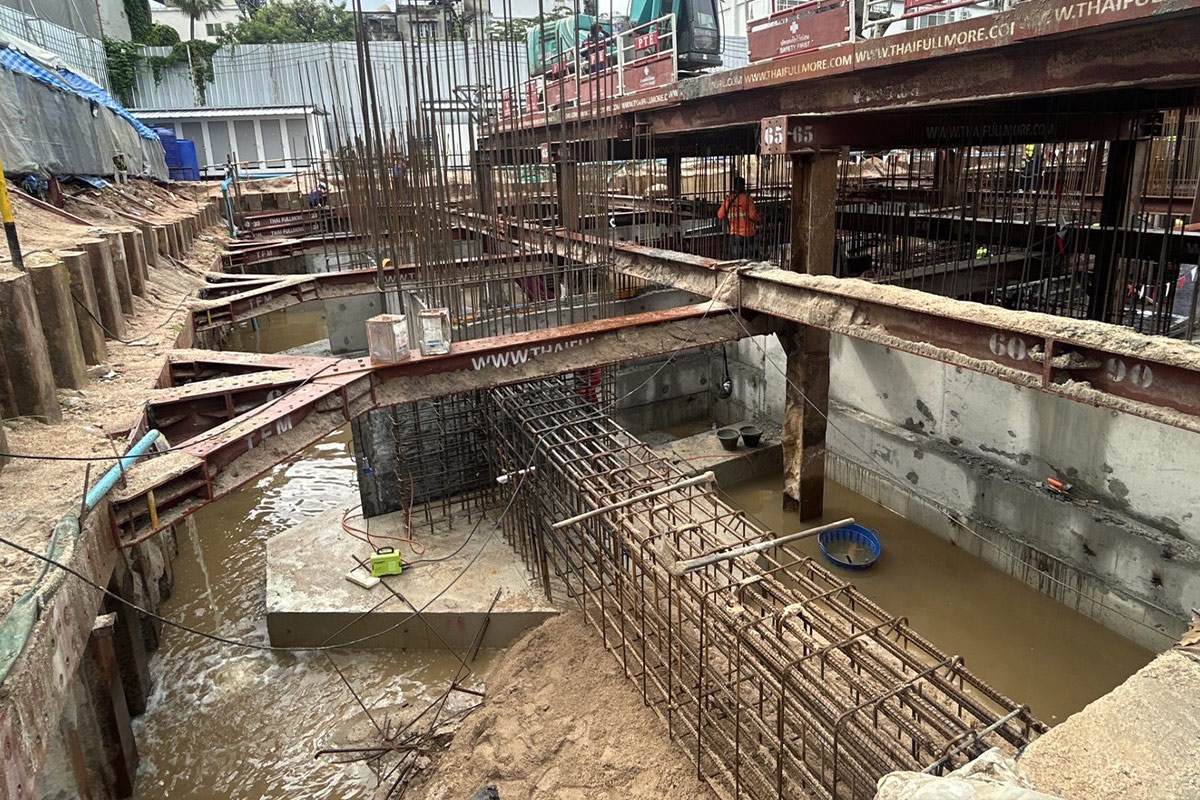

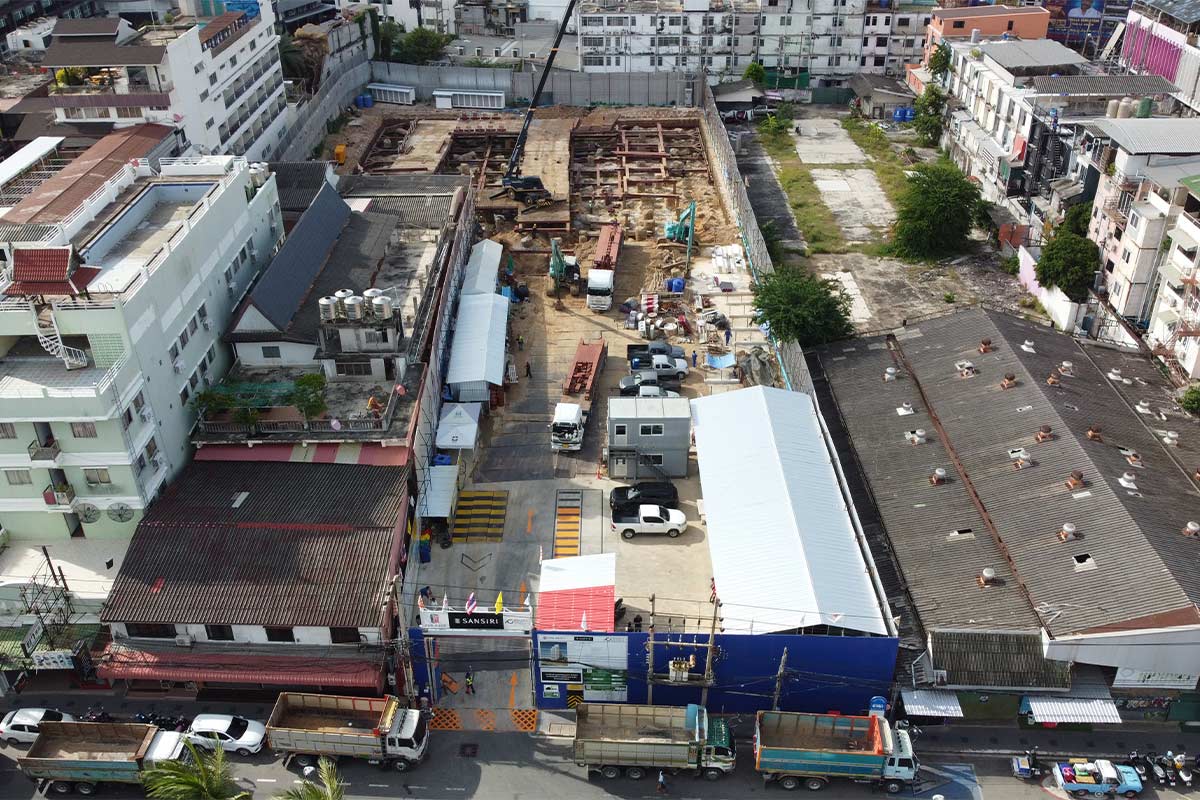

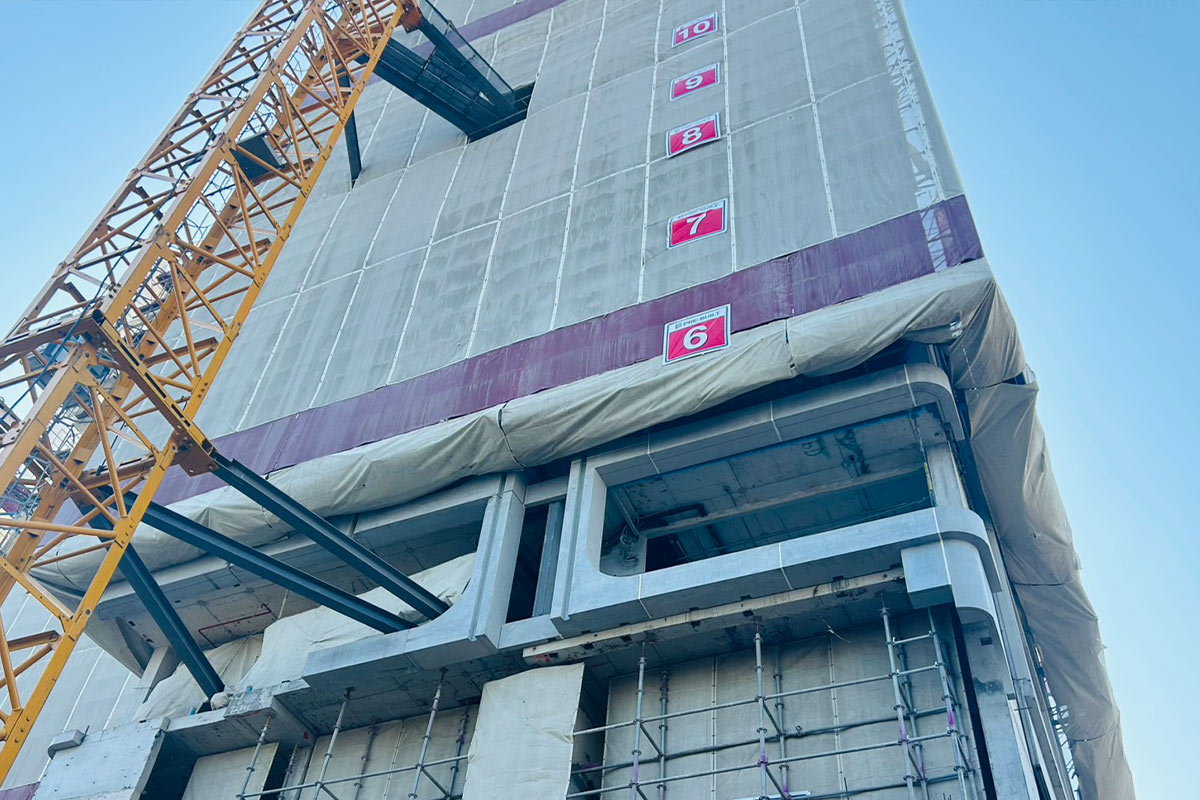

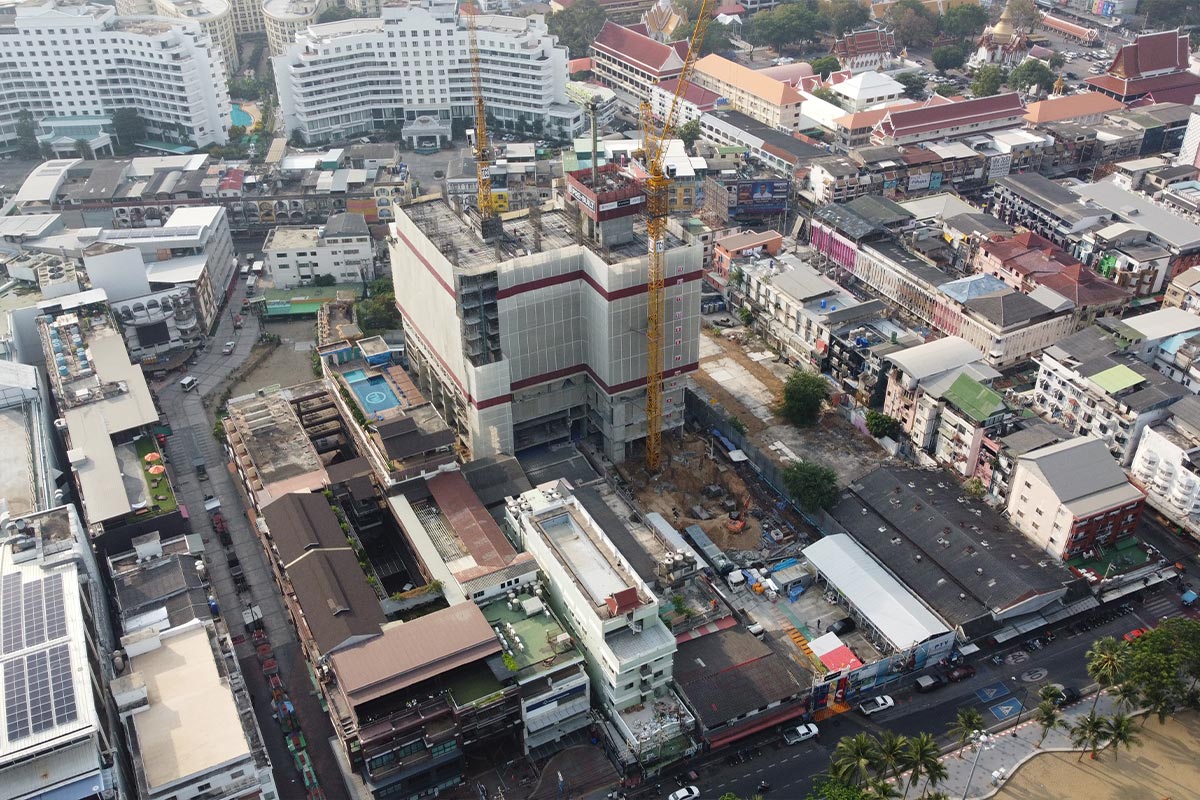

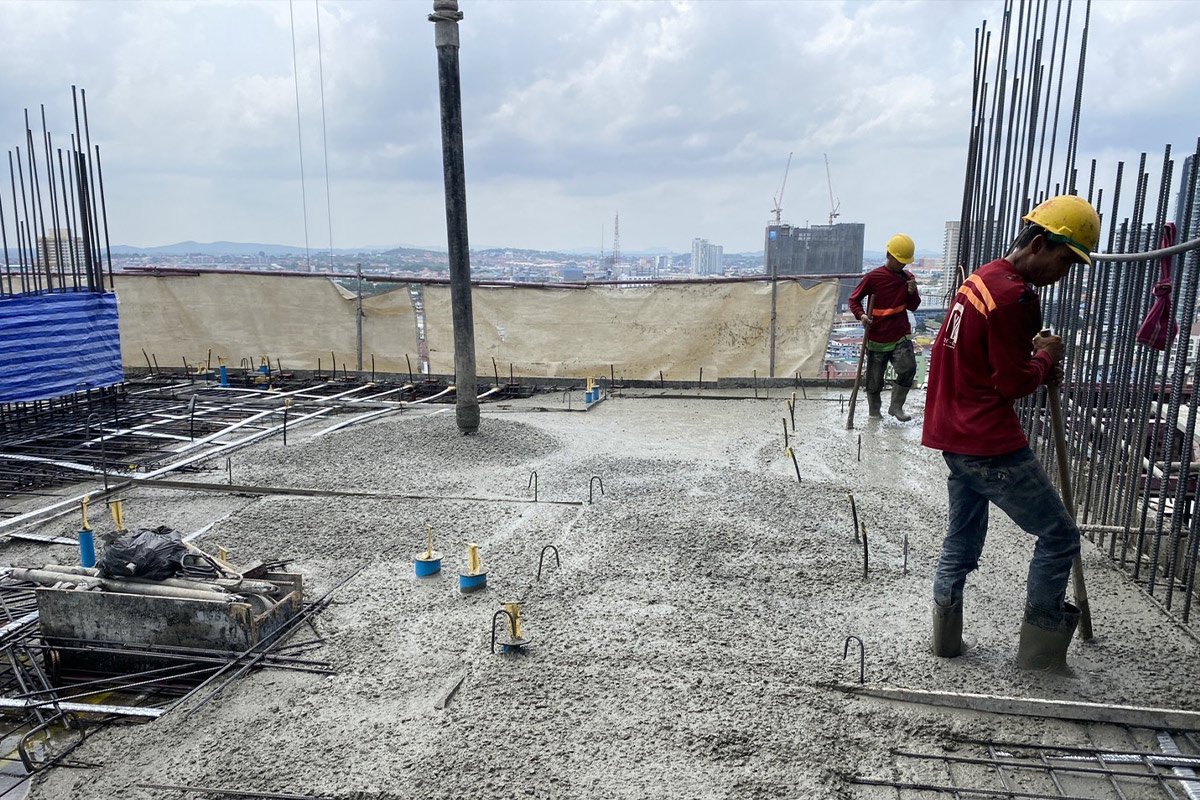

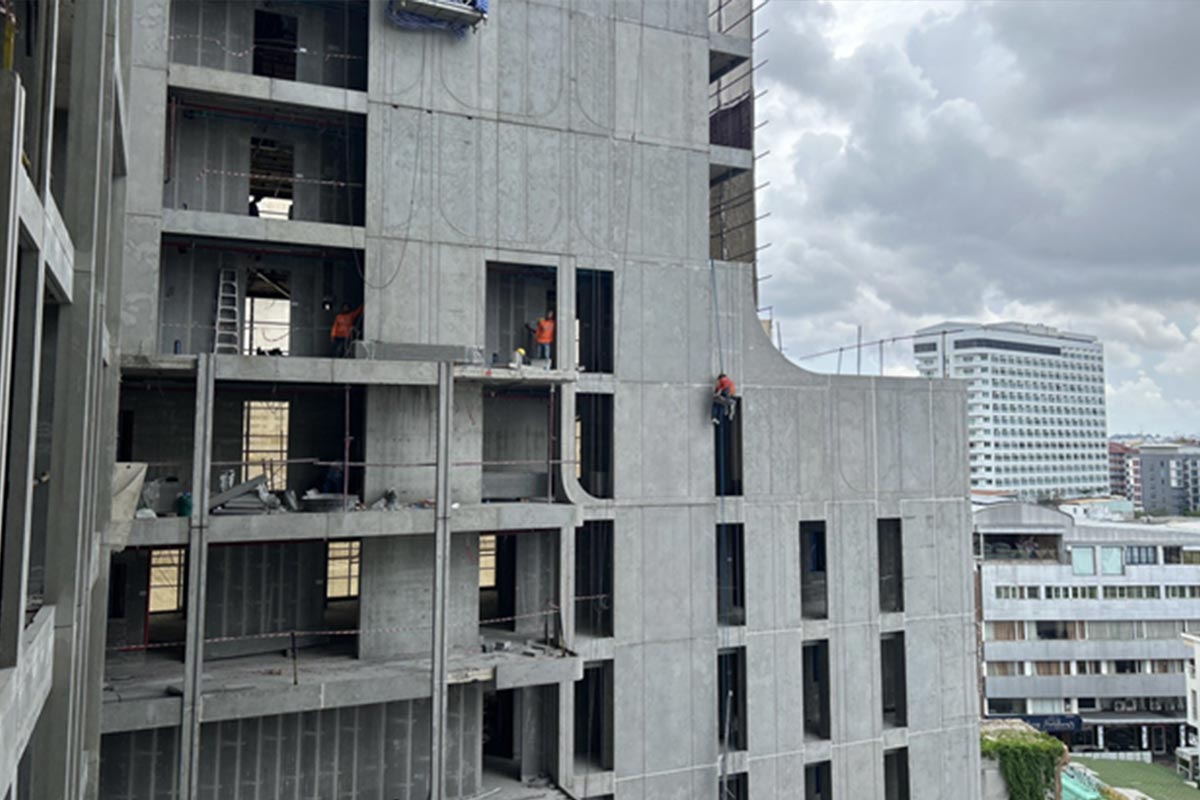

    打桩工程完成100%,结构工程完成至24楼
  • 水电系统
    电气系统完成至11楼, 给排水系统完成至11楼,空调系统完成至9楼

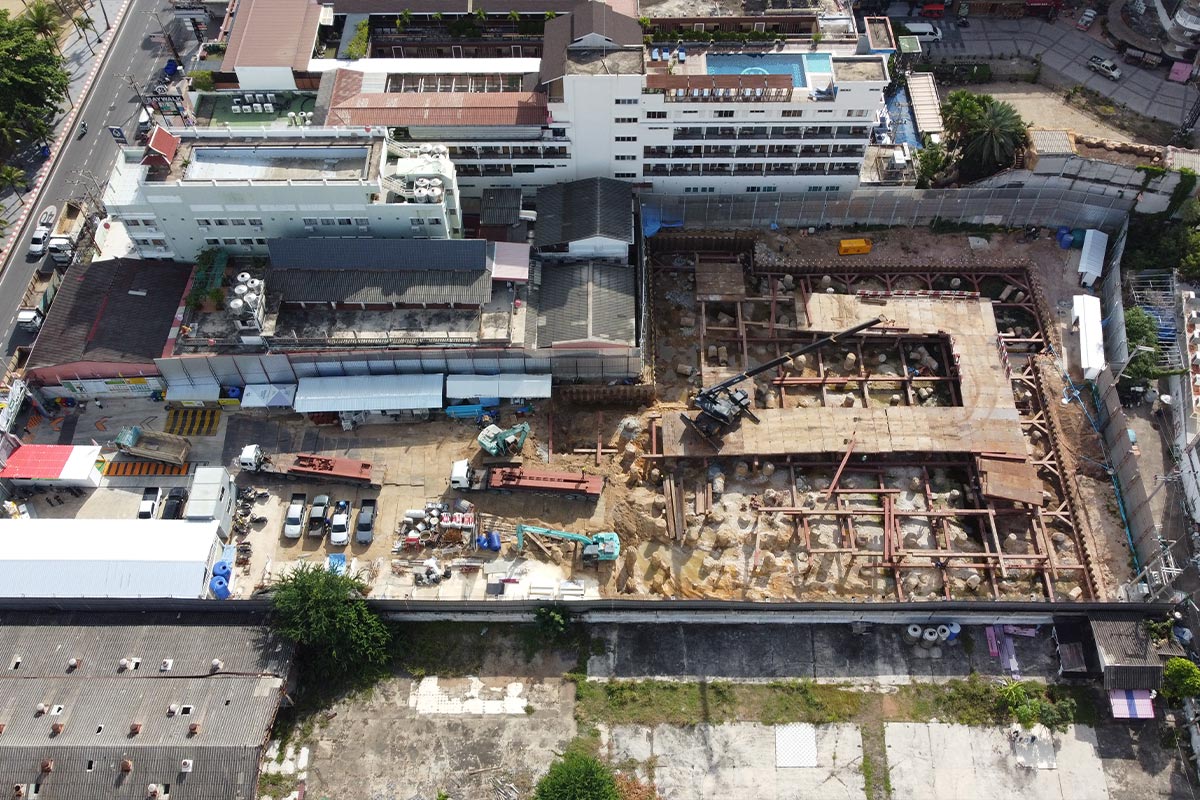

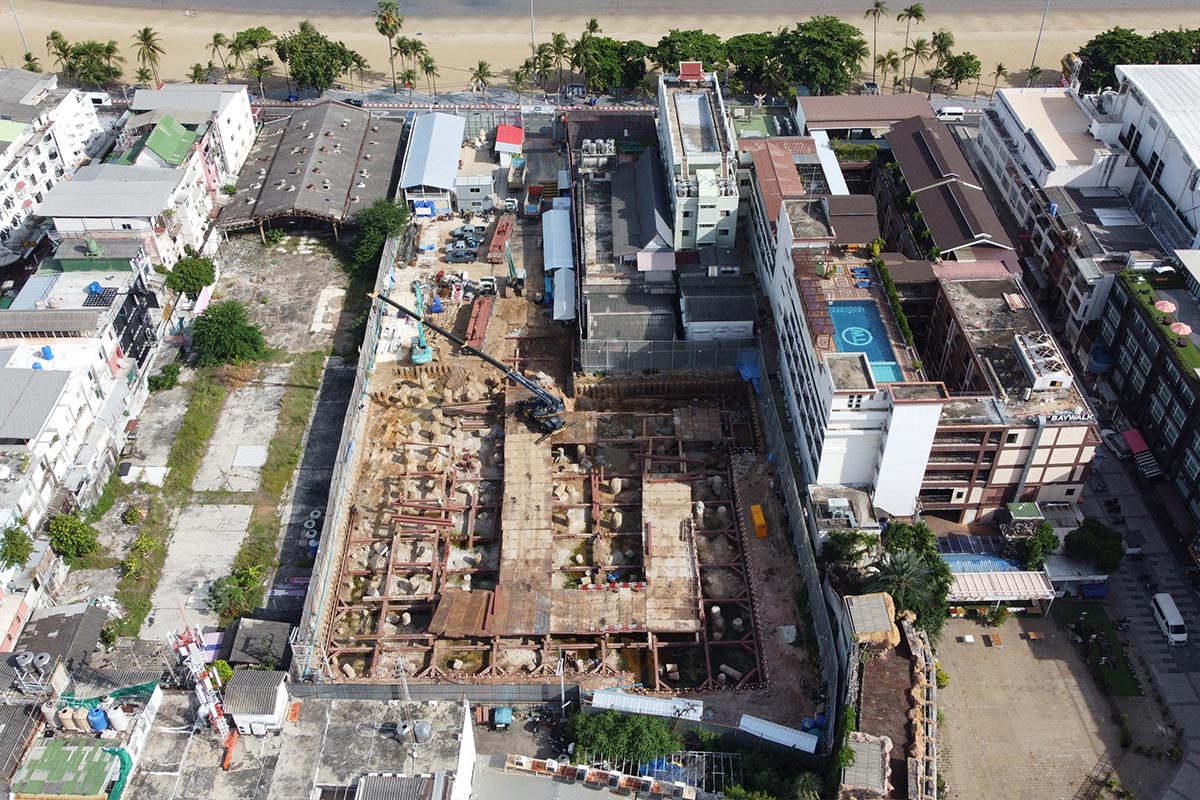

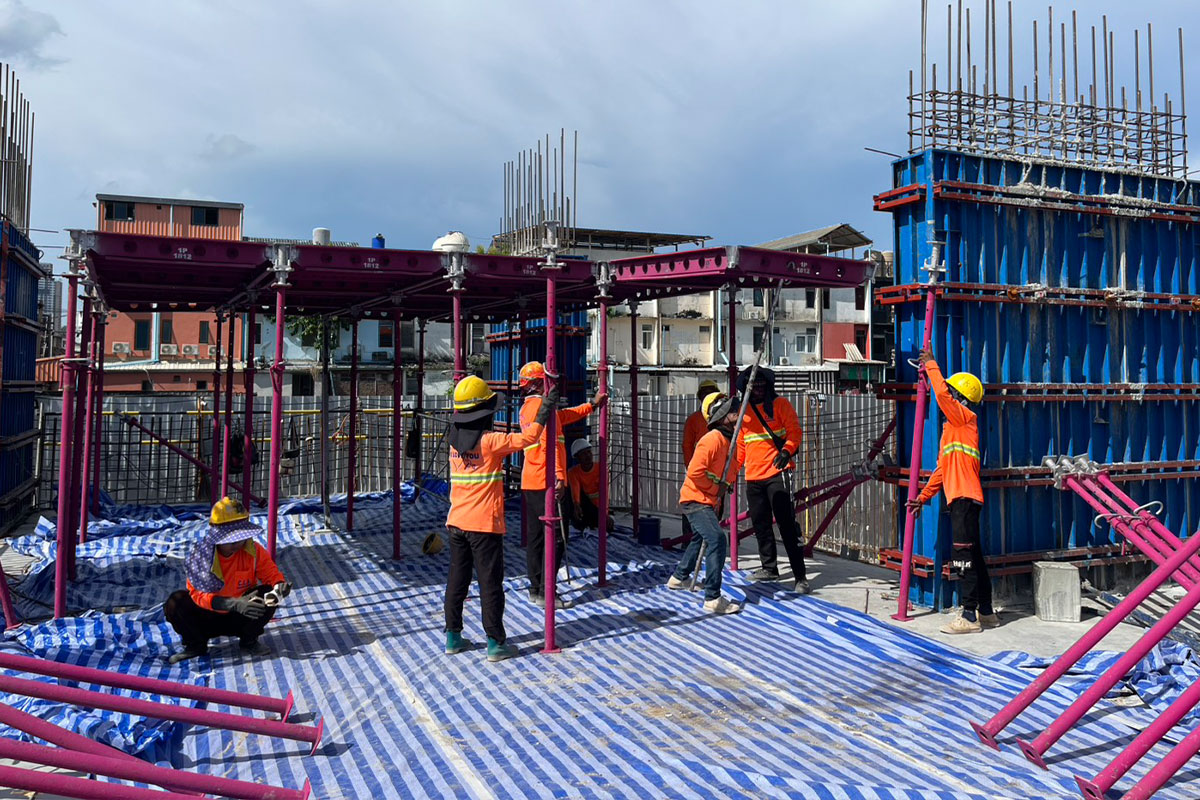

  • 建筑工程

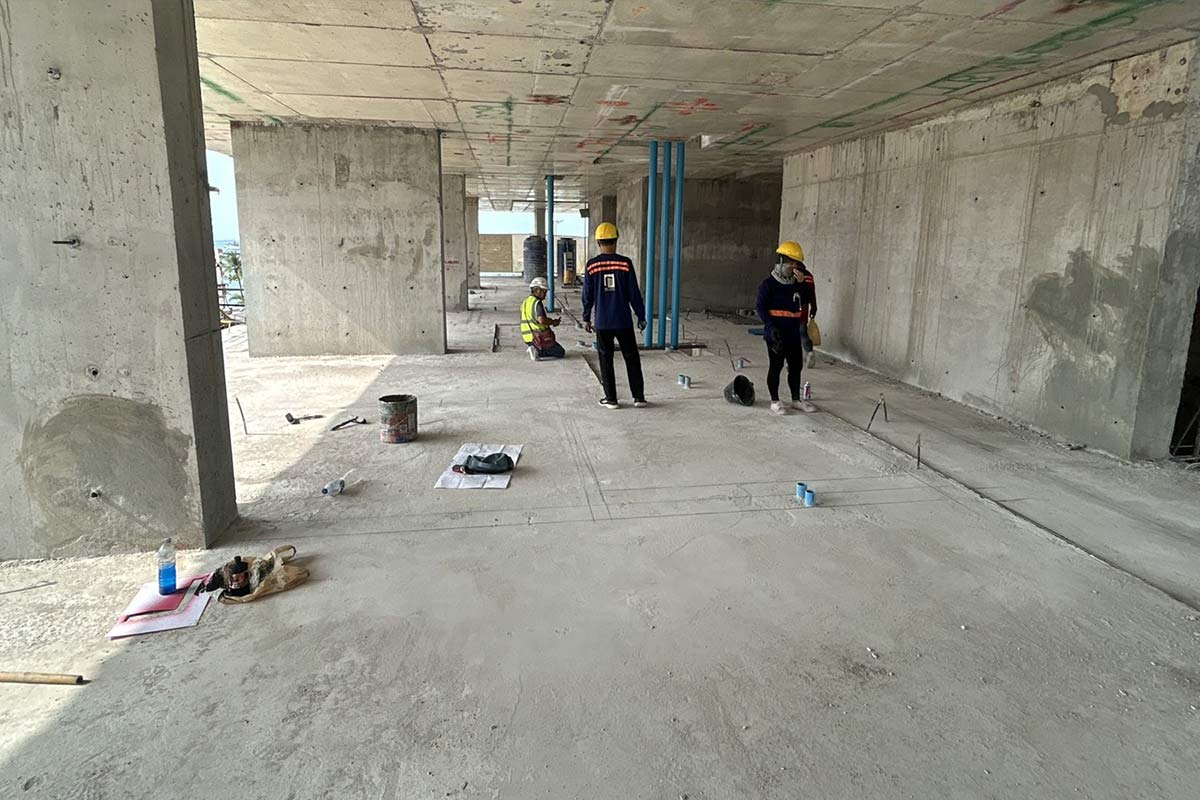

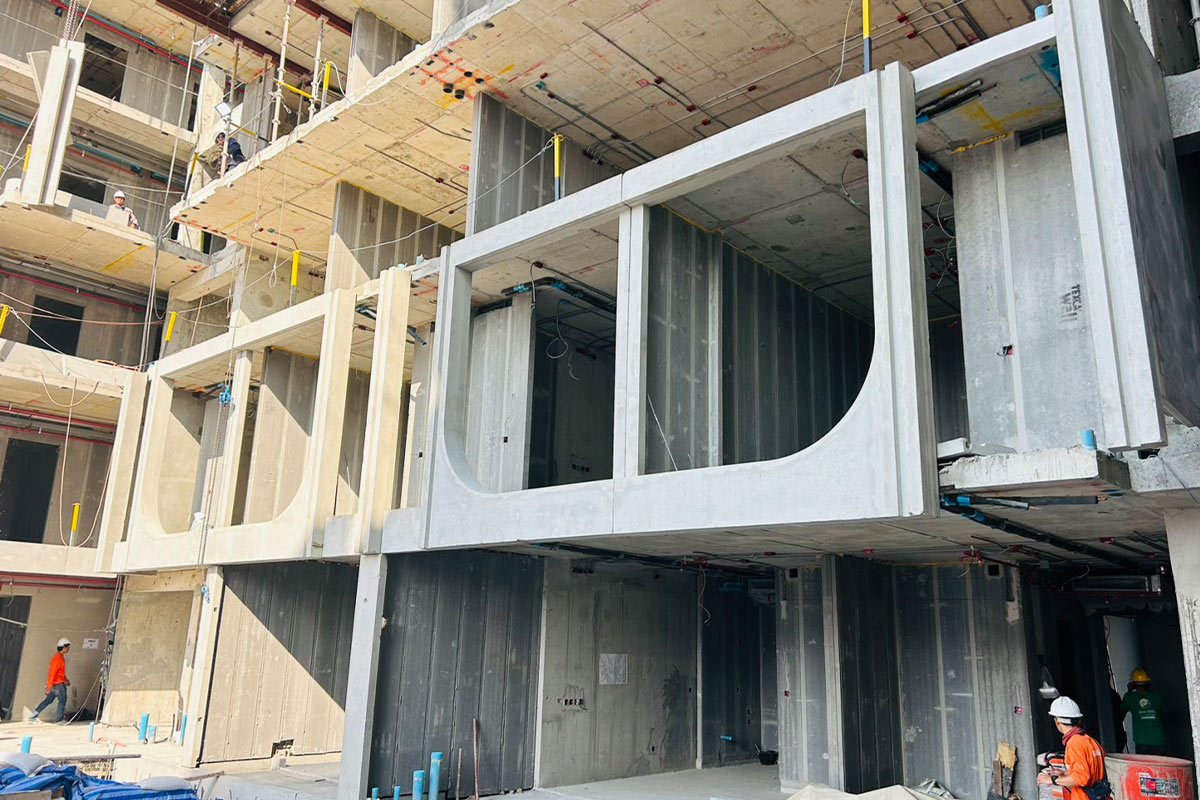

    墙体施工完成至15楼
